کد خبر : 338068
تاریخ انتشار : پنجشنبه ۲۷ شهریور ۱۴۰۴ - ۷:۱۰

نصب و راه‌اندازی پست سیار ۶۳/۲۰ کیلوولت؛ گامی راهبردی برای تأمین برق پایدار جاجرود و پردیس

نصب و راه‌اندازی پست سیار ۶۳/۲۰ کیلوولت؛ گامی راهبردی برای تأمین برق پایدار جاجرود و پردیس

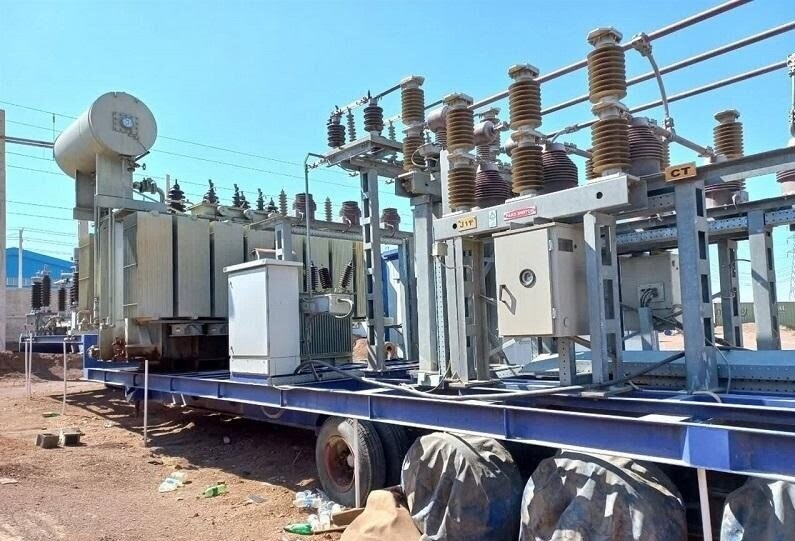

باشگاه خبرنگاران جوان؛ کیمیا قلی‌پور – در راستای توسعه زیرساخت‌های برقی شرق استان تهران، پروژه احداث پست سیار ۶۳/۲۰ کیلوولت تپه سیف در منطقه جاجرود با هدف تأمین برق پایدار مشترکان خانگی و صنعتی شهرک صنعتی پردیس و جاجرود در حال اجراست.  مهران عرشیا، مجری این طرح در گفت‌و‌گو با خبرنگار اقتصادی باشگاه خبرنگاران جوان

باشگاه خبرنگاران جوان؛ کیمیا قلی‌پور – در راستای توسعه زیرساخت‌های برقی شرق استان تهران، پروژه احداث پست سیار ۶۳/۲۰ کیلوولت تپه سیف در منطقه جاجرود با هدف تأمین برق پایدار مشترکان خانگی و صنعتی شهرک صنعتی پردیس و جاجرود در حال اجراست.

مهران عرشیا، مجری این طرح در گفت‌و‌گو با خبرنگار اقتصادی باشگاه خبرنگاران جوان در همین راستا بیان کرد: با جایگزینی این پست سیار به جای پست قدیمی با تجهیزات فرسوده جاجرود و افزایش ظرفیت ترانسفورماتور از ۱۵ مگاولت‌آمپر به ۳۰ مگاولت‌آمپر، شاهد بهبود چشمگیر در پایداری شبکه، کاهش افت ولتاژ و پاسخگویی مستقیم به نیاز مصرف‌کنندگان منطقه خواهیم بود.

او افزود: پست سیار تپه سیف دارای یک دستگاه ترانسفورماتور ۳۰ مگاولت‌آمپری ۶۳.۲۰ کیلوولت، یک فیدر ترانس ۱۶۰۰ آمپری و شش فیدر خروجی ۱۲۵۰ آمپری است. این پست به‌گونه‌ای طراحی شده که با کمترین زمان و هزینه، بالاترین کارایی را در خدمت‌رسانی به مشترکان منطقه داشته باشد.

عرشیا با اشاره به مزایای این پروژه گفت: علاوه بر توسعه شبکه و تأمین برق پایدار، یکی از ویژگی‌های مهم این پروژه استفاده حداکثری از تجهیزات ساخت داخل است که حدود ۹۰ درصد از تجهیزات از تولیدکنندگان داخلی تأمین شده و منجر به اشتغال‌زایی مستقیم و غیرمستقیم در سطح پروژه شده است.

او افزود: در طول اجرای این طرح، ۱۵ نفر به‌طور مستقیم در پروژه مشغول به کار شدند و با راه‌اندازی نهایی پست، پیش‌بینی می‌شود بیش از ۱۵۰۰ نفر در صنایع منطقه از مزایای ایجاد شده بهره‌مند شوند.

به گفته وی، عملیات ساختمانی به‌طور کامل به پایان رسیده و فونداسیون‌های مربوط به ترانسفورماتور‌های اصلی و کمکی آماده است.

عرشیا همچنین تأکید کرد: تأمین ترانسفورماتور قدرت به‌عهده کارفرماست که این تجهیز اختصاص یافته و آماده حمل به محل پروژه است. همچنین تجهیزات جانبی همچون شارژر نیز توسط پیمانکار سفارش‌گذاری شده‌اند.

مجری پروژه، تاریخ آغاز طرح را دوم خردادماه ۱۴۰۳ عنوان کرد و گفت: با برنامه‌ریزی صورت‌گرفته، پیش‌بینی می‌کنیم این پروژه تا پایان سال به صورت رسمی افتتاح شود. در حال حاضر ۵۵ درصد پیشرفت فیزیکی ثبت شده و مهم‌ترین اقدامات باقی‌مانده شامل اجرای سیستم زمین، نصب ترانسفورماتورها، کابل‌کشی، اجرای فنس دور تجهیزات و انجام تست و راه‌اندازی است.

عرشیا در پایان با اشاره به برخی چالش‌ها گفت: محدودیت‌های منابع مالی جاری و تامین تجهیزات پیمانکاران از مهم‌ترین موانع ما در روند تکمیل این پروژه است. اما با پیگیری و حمایت مسئولان، امیدواریم با موفقیت پروژه را به پایان رسانده و گامی بلند در تأمین برق پایدار شرق تهران برداریم.

+
